홍정민 의원 “전력공급 부족으로 킨텍스 제3전시장, CJ라이브시티 사업차질 우려”

- 홍 의원, 2월9일 산업부 전체회의에서 이창양 장관에게 차질없는 전력공급 강력 요구 예정

김은해 | 기사입력 2023/02/09 [14:42]

홍정민 의원 “전력공급 부족으로 킨텍스 제3전시장, CJ라이브시티 사업차질 우려”

- 홍 의원, 2월9일 산업부 전체회의에서 이창양 장관에게 차질없는 전력공급 강력 요구 예정

김은해 | 입력 : 2023/02/09 [14:42]

국회 산업통상자원중소벤처기업위원회 소속 홍정민의원(더불어민주당 ·경기 고양병)29일에 열리는 국회 산자중기위 전체회의에서 킨텍스 제3전시장, CJ라이브시티 T1 부지 등 일산지역 주요사업의 전력공급 중단 문제를 지적하고, 차질없는 전력공급을 요청할 계획이다.



▲ 홍정민 국회의원 의정활동 모습=홍정민 의원실  © 인디포커스



홍정민 의원실에서 확인한 바에 따르면 지난 21일 한국전력공사는 킨텍스와 CJ라이브시티에 공문을 보내 킨텍스 제3전시장에서 요청한 20MW, CJ라이브시티 T1부지에서 사용할 11MW 전력의 공급 유예를 통보했다. “상위 계통 공급 여력 부족으로 고객 수전 희망시기에 공급 곤란하며 계통보강계획 수립 및 준공시기 고려 6~8년 이상 소요가 예상되기 때문에 최소 2029년까지 전력공급을 할 수 없다는 내용이다.

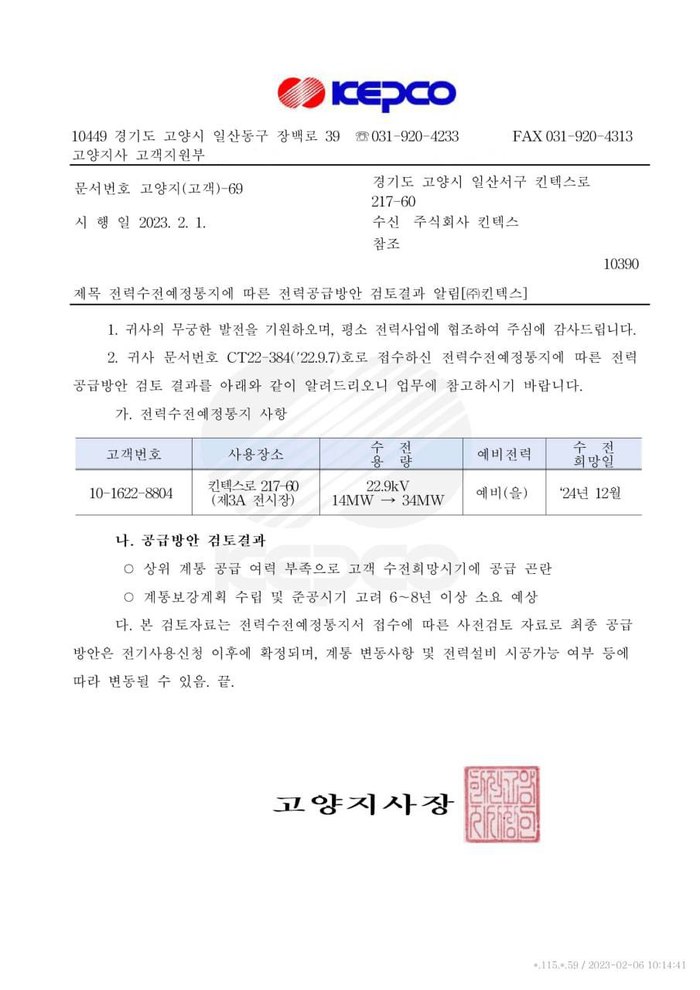

▲ 킨텍스 제3전시장 전력공급 유예 공문=홍정민 의원실  © 인디포커스



공문대로 전력공급에 차질을 빚는다면, 킨텍스 제3전시장의 경우 26년 완공예정이기 때문에 완공 이후 3~5년 동안 운영을 할 수 없으며, CJ라이브시티 T1부지의 경우는 수전(전력공급)희망일이 248월이기 때문에 5~7년 동안 사업차질이 불가피 해 일산지역의 산업발전과 일자리 창출이 크게 우려되는 상황이다.

이에 홍정민 의원은 고양시 전력공급 문제의 원인은 당초 2112월까지 완공하기로 한 동해안~신가평 송전선로가 256월까지 건설이 지연된 것에 있으며, 그 결과 동해안에서 생산된 전력을 수도권으로 공급한다는 계획이 차질을 빚게 된 것이라 주무부처인 산업부의 책임이 크다는 점을 지적할 예정이다.



이어 홍 의원은 킨텍스 제3전시장의 경우 산업부 예산이 투입된 국책사업이기 때문에 정부 예산 낭비를 방지하기 위해 별도의 지원방안이 필요하다는 점을 강조할 예정이다.



홍정민 의원은 킨텍스 제3전시장, CJ라이브시티 T1부지의 전력공급 유예와 유사한 사태가 최근 고양시 뿐만이 아닌 수도권 전체에서 나타난 문제, “막대한 전력을 소모하는데 비해 일자리 창출은 거의 없는 데이터센터를 유치하느라 전력공급이 부족해졌다고 지적했다.



그리고데이터센터와 달리 일반적인 사업장은 일자리 창출과 지역경제 활성화에 큰 기여를 하는만큼 별도의 전력공급 기준을 산업부에 요구해 사업이 차질 없이 진행되도록 챙기겠다며 현안 해결을 위한 각오를 밝혔다.

<이메일 : khh9333@naver.com>
